(一)、施工条件要求工具

1、施工条件

温度:常温不低于10℃,不高于35;

湿度:空气相对湿度不超过85%;

坡度:四周设计合理排水沟,不低于3‰,不大于8‰;

平整度:3米直尺允许误差≦3MM,无全裂缝、脱层、返砂现象;

水泥强度:水泥基础强度必须达到C25以上;

沥青密实度:沥青基础要达到95%以上:

养护时间:新浇水泥不少于28天,新浇沥青不少于15天。

2、施工工具

a、搅拌机一台、搅拌容器、刮板。

b、馒刀、小灰刀、手提打磨机或220V三头打磨机。

c、卷尺、帆布线、羊毛刷、美纹纸等划线用工具。

d、扫把、地拖把、水管等清洁工具。

3、施工要求

平整(3M直尺误差3MM)、结实牢固、无松浮物、干净清洁

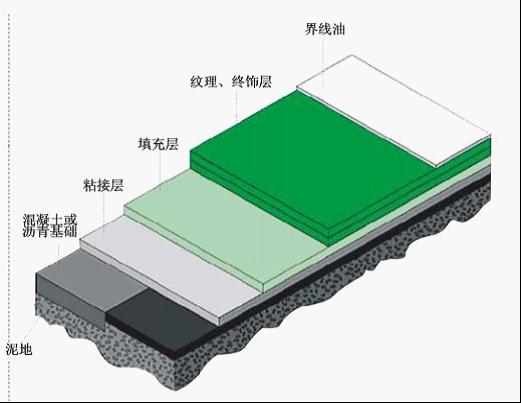

(二)、硬地丙烯酸在水泥地面施工(注意事项)

1、施工流程

打磨可水洗地面——上底漆——补积水——刮中涂扫平1层——刮中涂扫平1层——刮分色面层1层——刮滚纯面1层——划线

2、施工方法

(1)、基面必须要用打磨或水洗的方法去尘、去污、去油;如果基础表面污垢严重时,可用5%稀盐酸进行酸洗,再用清水清洗干净。

(2)、底涂施工

基面在清洗干净并晒干后,用高浓缩底漆(A:B:8倍水)搅拌均匀(5分钟)后,用滚筒均匀滚涂于地面至发亮为准,局部松散的地方可以重复滚涂一到二遍。(注:底漆一定要先把A、B)组分搅拌均匀,再加水搅拌均匀后使用)

(3)、补积水(最佳时间早晚补缝)

待底漆施工3-5小时固化后(一般以天气温度而定),用中涂料J-200可以不加水泥(1:0.8砂)搅拌均匀修补积水处(冬天J-200可适当加点水泥加快固化速度,但常温25℃以上J-200绝不可加水泥)。

(4)、中涂扫平层施工

待底涂施工固化后进行(具体以天气情况和完全固化为准,一般是3-5小时),用中涂J-200况专用砂(1:0.8)搅拌后直接刮涂,(每刮涂一次前必需品须清除上次留下的刮痕和粗糙、凸起的部分,直至刮到要求的厚度)。

(5)、中涂扫平层施工

待下中涂层施工固化后进行,(具体以天气情况和完全固化为准),一般是3-5小时),用中涂料J-200况专用砂(1:0.8)搅拌后直接刮涂,(每刮涂一次前必须清除上次留下的刮痕和粗糙、凸起的部分,直至刮到要求厚度)。

(6)面层分色层(也叫纹理层)施工一层。

上中涂层完全固化后进行(具体以天气情况和完全固化为准,一般是3-5小时)用面涂料JD-S况专用砂(第一道配比为1:0.5,适量加水搅拌至便刮涂为准,施工时不要停顿,以免留下接头印,且每组分料的配比必须一 致不得马虎。

(7)、纯面层施工(不加砂)一层

分色层完全固化后进行(具体天气情况和完全固化为准,一般是3-5小时),搅拌后直接刮涂或滚涂施工,最好是前面刮后面用短羊毛滚筒收滚一次,效果更理想。

(8)划线

按标准尺寸量度定位,用帆布线标出线条位置,然后用美纹纸沿帆布线贴在 球场上,用毛刷将专用划线漆均匀刷于两美纹纸之间,待涂料表干后把美纹纸撕提即可。
