学校塑胶跑道铺设

点击:5065 日期:2018-07-14 选择字号:
分享到:
学校塑胶跑道铺设

学校塑胶跑道铺设-预制型橡胶跑道铺设工艺

铺设顺序

▷通常跑道铺设由内向外—从第一道、第二道…铺至最后一道(也可先铺设半圆区,在半圆区铺设完毕后再铺设第一道)

▷终点区直段铺设。

▷辅助区铺设

 铺设方法

▷跑道:从跑道110米(或100米)起跑端处(第一道)开始先铺直到→后顺铺终点处弯道→再顺接对面直道→再顺接铺至起点端弯道与始铺直道接齐→按以上方法铺第二…至最后一道。

▷排水沟面:先铺直段,后埔弯段。

▷半圆区:从外弓口铺至半圆内弧顶,通常采用衡铺法铺设(设有标枪投掷区的半圆可以纵铺)。

▷终点区直铺:由外至内铺设。

▷辅助区:直段区由内至外铺设,第八弯道外区由外至内铺设。

▷每道铺设前都应进行定位试铺,并做必要的修剪。

黏接胶拌制

材料:粘接胶材料由甲组、乙组、催干剂组成。

材料配比要求:甲组:乙组:催干剂=15:适量。

搅拌:先将甲组材料倒入搅拌桶内,再将乙组材料倒入搅拌桶内,搅拌1.5分钟,再加入催干剂搅拌1分钟,后迅速将搅拌均匀的材料倒入已定好位的卷材铺设区域内。

 主题道卷材铺设

▷材料:13mm厚,1.22米宽,每卷长约20米,暗红色,粘接胶。

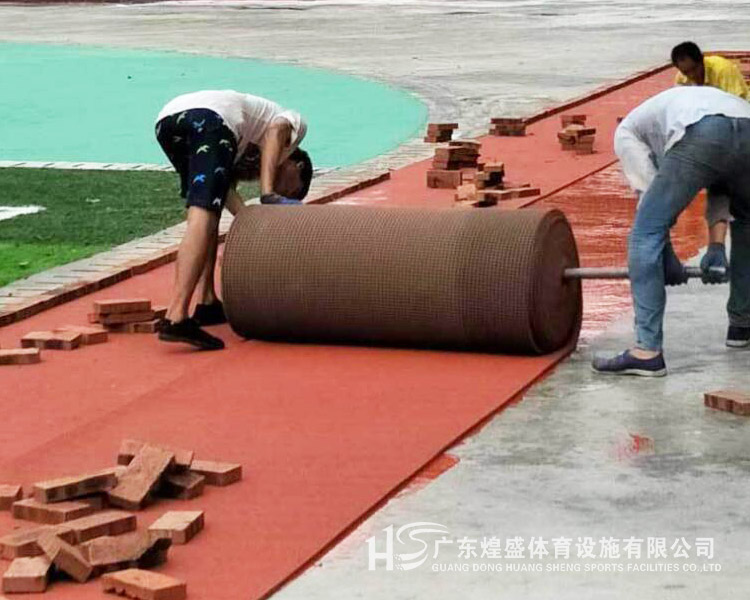

▷将专用粘接胶搅拌均匀后倒入已定位好的并经过试铺的道位场地上(试铺后原地收卷),按每卷卷材的宽度和长度用刮耙或镘刀将粘接胶刮匀,胶料的用量约为1.5kg/m2,然后将橡胶卷材滚铺粘贴上。滚铺时,边滚边用滚压筒在卷材面上滚压,赶出空气,提高胶粘效果。然后再铺设完的卷材周边上压上红砖,确保周边粘结牢固。

▷粘接时,纵向接口采用平接推挤法施工,横向接口采用预长推挤法施工(预长35mm左右),尽量做到接缝处无缝口。

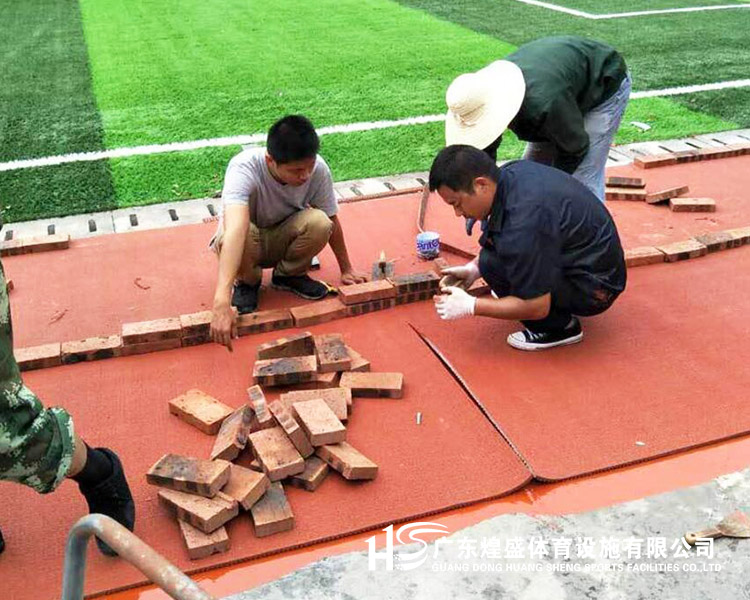

▷粘接时,注意接缝处的粘接胶应饱满。刮粘接胶时,在纵或横向接缝处,要用镘刀在接缝处刮胶,即在已铺卷材接口处的侧面将胶料多刮一些,成一定斜角,以铺贴卷材接缝后不溢出来为度来控制接缝处胶料的用量。若出现溢胶,应及时清理干净。

▷弯道粘接时,采用延弧自然顺铺法进行铺设。施工时,每条铺设后,在弧处会有一部位轻向上拱起,是正常现象,只须稍微施力压平即可。另外,应特别注意接口处的固定,必要时采用加水泥钉固定法固定,待粘接牢固后再拔去钉子。

▷粘帖长度一般控制在20-25米左右。

▷对前一天完成的跑道纵横向接缝口进行检查,发现接缝口有未灌满胶的,即可采用手压枪压胶法打胶压填纵横向接缝,待干固后用割刀修平。

加厚区卷材铺设

加厚区要求:加厚区分20mm厚加厚区(用于跳远、跳高、标枪及撑杆跳高助跑道)和25mm厚加厚区(用于障碍水池处)。加厚区铺设完的表面标高与周边一致(因此要求基础施工时应预留向下的加厚区厚度)。

由于材料物理性能的要求,卷材只能按13mm厚预制,20mm加厚区施工按13mm卷材+7mm混合型塑胶进行铺设。

 混合型塑胶材料:甲组、乙组、催干剂、黑橡胶颗粒

配比要求:甲组:乙组:催干剂=14:适量,黑橡胶颗粒按甲乙料的30%添加。

混合型塑胶跑道材料搅拌及铺设:先将甲组材料倒入搅拌桶内,再将乙组材料倒入搅拌桶内,搅拌1分钟,后加入催干剂搅拌1分钟,最

后加入黑橡胶颗粒搅拌1分钟,后迅速将搅拌均匀的材料倒入已定好位的卷材加厚区铺设区域内刮平。混合型塑胶材料为自流平材料,注意控制好铺设厚度即可。在混合型塑胶材料固化(约1224小时)后方可粘铺卷材。

加厚区卷材的铺设方法同上。

画线部分

▷材料:弹性橡胶画线漆。

材料特点:耐磨、不变色、附着力强。

▷用鉴定过的钢尺,全站仪放设点位线,各点位数据按照国际田径联合会(IAAF)标准400M田径场标线规范及体育工艺的要求进行标线,内控相对误差为±0-±1/10000

▷按点位线及色别喷漆。

▷标志线的喷划注意事项:

按划线数据测量、确定各种标志线的位置,反复测量,校核确定无误已达要求的精确度,方可用大头针在塑胶面层上做划线记号,用墨线弹出底线。

放线后须经体育工艺复核,角度部分用放射线长度进行复核,确认符合标准后,方可进行喷线。

喷线时,要反复检查喷线木盒的宽度是否符合田联的规定(线宽为50mm),如不符合必须及时调整。

喷线操作人员应掌握好喷枪离塑胶面距离和角度,以便线条的美观,要求线条清晰、色泽均匀、无明显接缝、无毛边。

标线结束一周后方可投入使用。
